延安LNG項目進入管道試壓階段

       近日,由北京石油化工工程有限公司總承包的延長石油延安天然氣儲氣調峰及配套LNG項目空氮站首個試壓包經業主、監理聯合驗收一次性合格,標志著全面進入管道強度試驗階段,為項目中交目標奠定了基礎。

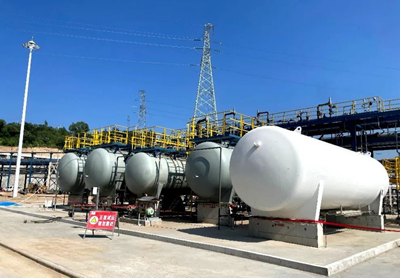

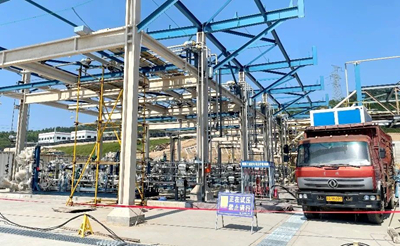

       目前,全廠362個試壓包,已完成空氮站19個,LNG裝卸設施6個,以及天然氣凈化液化裝置冷劑儲存區域5個試壓包。為確保管線系統的清潔度符合工程標準,項目組按計劃穩步推進管線吹掃作業。現階段吹掃工作進展順利,已完成主干管網的全面清潔處理,為后續試壓工序奠定了良好基礎。項目嚴格執行工藝流程和質量管控標準,確保每段管線都達到設計要求。為后續保溫保冷施工等關鍵工序創造了有利條件。

       據悉,該項目位于延安市寶塔區青化砭鎮延安臨站經濟區化工園區,是陜西省重點能源工程。當前,項目現場作業人員超過900人,為高質量按期完成中交目標,項目組制定了詳細的推進方案,確保按計劃完成剩余試壓工作。(通訊員/李鈺 攝/李鈺)
